Project Timeline ไม่ Slip ด้วย 3 Buffer ที่ต้องวางตั้งแต่ต้น
รายงาน Pulse of the Profession ปี 2025 ของ Project Management Institute (PMI) ระบุว่าองค์กรทั่วโลกยังสูญเสียงบประมาณเฉลี่ย 9.4% ของทุกบาทที่ลงทุนในโปรเจกต์ ไปกับผลงานที่ต่ำกว่าที่ควรจะเป็น ส่วนใหญ่มาจากปัญหาเดียวกันคือ timeline ที่เลื่อนออกไปเรื่อยๆ จนกระทบทั้งงบประมาณและความเชื่อมั่นของลูกค้า ที่น่าสนใจคือปัญหานี้มักไม่ได้เกิดจากทีมทำงานช้า แต่เกิดจาก timeline ตั้งแต่ต้นไม่มีพื้นที่เผื่อสำหรับความไม่แน่นอนเลยแม้แต่น้อย บทความนี้จะพาไปรู้จัก buffer ใน timeline โปรเจกต์ 3 ระดับ ที่ผู้บริหารโปรเจกต์มืออาชีพใส่ไว้ตั้งแต่วันแรกที่วางแผน พร้อมตัวอย่างการคำนวณที่นำไปใช้ได้จริง
ทำไม Timeline โปรเจกต์ถึง Slip ทั้งที่ทีมไม่ได้ทำงานช้า?
โปรเจกต์ส่วนใหญ่ที่ timeline เลื่อนออกไปเรื่อยๆ มีจุดร่วมเดียวกันคือ ทุกงานในแผนถูกประเมินแบบ best-case scenario ตั้งแต่ต้น หมายความว่าตัวเลขวันที่ใช้วางแผนมาจากสถานการณ์ที่ทุกอย่างราบรื่นที่สุดเท่านั้น ไม่มีคนป่วย ไม่มีลูกค้าขอแก้งานกะทันหัน ไม่มีเครื่องมือขัดข้อง เมื่อความจริงไม่ได้เป็นแบบนั้นเสมอไป ตัวเลขในแผนจึงผิดตั้งแต่วันแรก
ปัญหานี้ยิ่งหนักขึ้นเพราะงานในโปรเจกต์ไม่ได้แยกจากกันอิสระ แต่เรียงต่อกันเป็นสายงาน หรือที่เรียกว่า critical path งานหนึ่งต้องเสร็จก่อน อีกงานถึงจะเริ่มได้ แนวคิด Critical Chain Project Management (CCPM) ซึ่งพัฒนาโดย Eliyahu M. Goldratt อธิบายปรากฏการณ์นี้ไว้ชัดเจนว่า เมื่อจุดใดจุดหนึ่งในสายงานล่าช้า งานที่ต้องรอต่อจากจุดนั้นจะล่าช้าตามเป็นลูกโซ่ทันที แม้จุดที่ล่าช้าจะเป็นแค่จุดเดียวในสายงานทั้งหมดก็ตาม

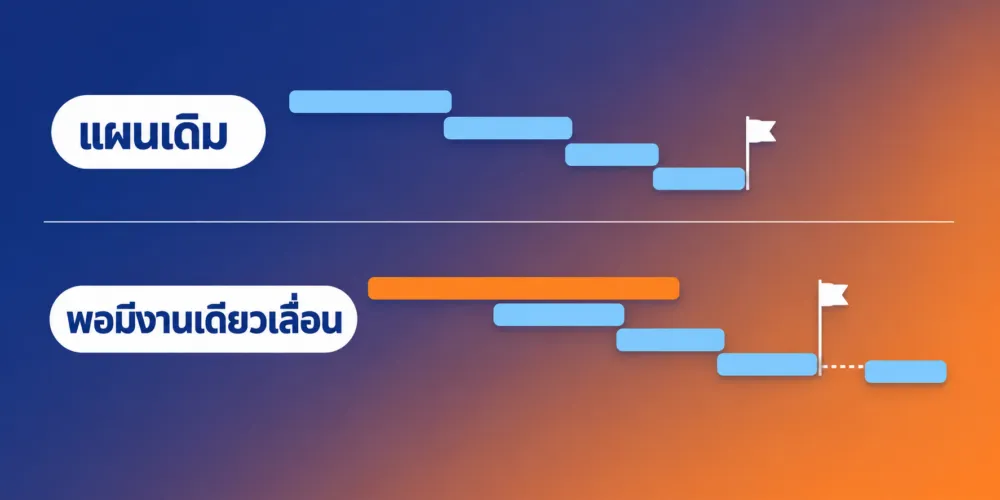

ลองนึกภาพ timeline ที่วางงานเป็น Task 1 ถึง Task 6 กระจายอยู่ใน Week 1 ถึง Week 6 ถ้า Task 2 เสร็จช้ากว่าแผนแค่ 2 วัน แต่ Task 3 ต้องรอผลจาก Task 2 ก่อนเริ่มได้ ความล่าช้า 2 วันนั้นจะไม่หายไปไหน มันจะเลื่อนทับไปที่ Task 3 แล้วเลื่อนต่อไปที่ Task 4 Task 5 จนถึงวันส่งมอบจริง นี่คือเหตุผลที่ปัญหาเล็กจุดเดียวทำให้ทั้งโปรเจกต์กระทบได้
ทางแก้ของปัญหานี้ไม่ใช่การบังคับให้ทีมทำงานเร็วขึ้น แต่คือการออกแบบ “พื้นที่เผื่อ” หรือ buffer เข้าไปใน timeline ตั้งแต่ต้น ให้ความล่าช้าเล็กๆ น้อยๆ ที่เกิดขึ้นได้เสมอในงานจริง มีที่ซับไว้ก่อนจะไปกระทบวันส่งมอบ บทความนี้แบ่ง buffer ออกเป็น 3 ระดับตามขนาดของสิ่งที่ต้องป้องกัน ได้แก่ buffer ระดับงานย่อย buffer ระดับจุดเชื่อมต่อระหว่างทีม และ buffer ระดับโปรเจกต์โดยรวม
ทำไม Timeline แบบ Best-case Scenario ถึงเป็นกับดักที่ทำให้โปรเจกต์ Slip?

คนวางแผนส่วนใหญ่ไม่ได้ตั้งใจประเมินเวลาผิด แต่การประเมินแบบ optimistic เป็นธรรมชาติของการวางแผนงานใหม่ เพราะตอนวางแผน ทุกคนนึกภาพขั้นตอนการทำงานที่ราบรื่นที่สุดโดยไม่รู้ตัว ยิ่งงานนั้นทีมไม่เคยทำมาก่อน ยิ่งมีแนวโน้มประเมินเวลาต่ำกว่าความจริง เพราะไม่มีข้อมูลในอดีตมาเทียบว่าจริงๆ แล้วใช้เวลาเท่าไหร่
สำหรับหัวหน้าโปรเจกต์มือใหม่ กับดักนี้ยิ่งชัดเจน เพราะมักอยากแสดงให้เห็นว่าวางแผนได้กระชับ ตัดเวลาเผื่อออกเพื่อให้ timeline ดูสั้นและน่าประทับใจ ซึ่งเป็นความผิดพลาดที่พบบ่อยในการเริ่มบริหารโปรเจกต์ครั้งแรก อ่านตัวอย่างเพิ่มเติมได้ใน บทความถอดบทเรียนการเป็น Project Manager และข้อควรระวังสำหรับหัวหน้ามือใหม่ ซึ่งพูดถึงสาเหตุที่หัวหน้าใหม่มักวางแผนงานแน่นเกินจริง
ปัญหาจริงไม่ได้อยู่ที่การประเมินผิดเพียงจุดเดียว แต่อยู่ที่ timeline แบบ best-case ไม่มี “กันชน” รองรับเลย พอเจอปัญหาจริงแม้เพียงจุดเดียว เช่น ลูกค้าตอบกลับช้ากว่าที่คิด หรือพนักงานคนสำคัญลาป่วยสองวัน ความล่าช้านั้นจะไม่มีพื้นที่ให้ซับ และไหลตรงเข้าไปกระทบทั้งสายงานทันที ทีมจึงรู้สึกเหมือนต้อง “วิ่งไล่ตาม timeline” ตลอดทั้งโปรเจกต์ ทั้งที่จริงๆ แล้วทำงานไม่ได้ช้าลงเลย
ทางออกของกับดักนี้คือการยอมรับตั้งแต่ต้นว่า ความไม่แน่นอนเป็นส่วนหนึ่งของทุกโปรเจกต์ แล้วออกแบบ buffer ให้สอดคล้องกับขนาดของความไม่แน่นอนนั้น แทนที่จะแสร้งทำเป็นว่าทุกอย่างจะราบรื่น 3 หัวข้อถัดไปจะอธิบาย buffer แต่ละระดับ พร้อมตัวอย่างตัวเลขที่ใช้ได้จริง
Buffer ระดับงานย่อย (Task-level Buffer) คืออะไร และควรเผื่อเท่าไหร่?
Buffer ระดับงานย่อย คือเวลาเผื่อที่ใส่เข้าไปในแต่ละงานเป็นรายตัว ไม่ใช่เผื่อรวมทีเดียวท้าย timeline หลักการคือเผื่อเวลาประมาณ 10-20% ของระยะเวลาประเมินเดิมในแต่ละงาน แต่สัดส่วนนี้ไม่ควรใส่เท่ากันทุกงาน งานที่ทีมเคยทำซ้ำมาก่อนหลายครั้ง มีข้อมูลในอดีตรองรับชัดเจน ควรเผื่อในสัดส่วนที่ต่ำกว่า เช่น 10% ส่วนงานที่ทีมไม่เคยทำมาก่อน หรือมีตัวแปรที่ควบคุมไม่ได้เยอะ ควรเผื่อในสัดส่วนที่สูงกว่า เช่น 20%
ตัวอย่างเช่น งานออกแบบหน้าเว็บที่ทีมเคยทำมาแล้วนับสิบครั้ง ประเมินไว้ 5 วัน อาจเผื่อแค่ 10% คือเพิ่มอีกครึ่งวัน รวมเป็นประมาณ 5.5 วันใน timeline ขณะที่งานเชื่อมต่อระบบกับผู้ให้บริการภายนอกรายใหม่ ที่ทีมไม่เคยทำงานด้วยมาก่อน ประเมินไว้ 5 วันเท่ากัน ควรเผื่อ 20% คือเพิ่มอีก 1 วัน รวมเป็น 6 วัน เพราะความเสี่ยงที่จะติดขัดกับฝั่งผู้ให้บริการภายนอกสูงกว่ามาก
แนวทางนี้ต่างจากวิธีของ Critical Chain Project Management ที่ใช้วิธี “ตัดครึ่ง” ของตัวเลขปลอดภัยออกจากแต่ละงาน แล้วนำเวลาที่ตัดออกไปรวมเป็น buffer ก้อนใหญ่ท้ายสายงานแทน วิธีนี้แม่นยำกว่าในทางทฤษฎี แต่ต้องการวินัยในการประเมินและติดตามที่สูงมาก สำหรับทีมทั่วไปที่ยังไม่คุ้นกับ CCPM การเผื่อ 10-20% ต่องานแบบตรงไปตรงมา เป็นจุดเริ่มต้นที่นำไปใช้ได้ทันทีโดยไม่ต้องปรับระบบทั้งหมด
ข้อผิดพลาดที่พบบ่อยในขั้นนี้คือการใส่ buffer แบบเหมาเท่ากันทุกงาน เช่น บวก 15% ให้ทุกงานโดยไม่แยกแยะ วิธีนี้ทำให้งานที่มั่นใจอยู่แล้วมี buffer เกินความจำเป็น ขณะที่งานเสี่ยงสูงกลับมี buffer ไม่พอ การจัดสัดส่วนตามความไม่แน่นอนจริงของแต่ละงาน จึงสำคัญกว่าการตั้งตัวเลขคงที่ตัวเดียว
Buffer ระดับจุดเชื่อมต่อระหว่างทีม (Handoff Buffer) สำคัญอย่างไร?
Buffer ระดับจุดเชื่อมต่อระหว่างทีม คือเวลาเผื่อที่วางไว้เฉพาะจุดที่งานของทีมหนึ่งต้องส่งต่อให้อีกทีมหนึ่งทำงานต่อ เช่น จุดที่ทีมออกแบบส่งงานให้ทีมพัฒนา หรือจุดที่ทีมพัฒนาส่งงานให้ทีมทดสอบ จุดเหล่านี้มักเป็นจุดที่ timeline สะดุดบ่อยที่สุดในโปรเจกต์ทั้งหมด เพราะงานต้องรอการตอบรับจากอีกทีม ไม่ใช่รองานของทีมตัวเองเพียงอย่างเดียว

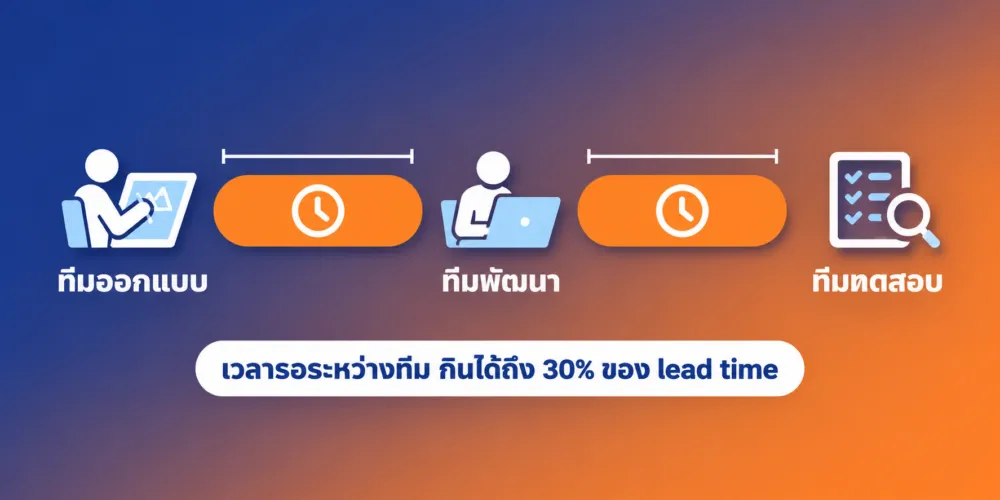

ข้อมูลจากทีมวิเคราะห์ workflow ของ Minware พบว่า เวลา “รอ” ระหว่างขั้นตอนสามารถกินเวลารวมได้มากกว่า 30% ของ project lead time ทั้งหมด ในกรณีศึกษาหนึ่งที่ติดตามจริง พบว่า 23% ของเวลาทั้งโปรเจกต์ถูกใช้ไปกับการรอ dependency ระหว่างทีมเพียงอย่างเดียว โดยจุดส่งต่อจาก Product ไป Design รอเฉลี่ย 2.3 วัน จาก Design ไป Engineering รอเฉลี่ย 1.8 วัน และจาก Engineering กลับไป Product รอเฉลี่ยถึง 3.1 วัน ตัวเลขเหล่านี้ยืนยันว่าจุดเชื่อมต่อระหว่างทีมไม่ใช่แค่ “สะดุดบ้าง” แต่เป็นสัดส่วนเวลาที่ใหญ่มากของทั้งโปรเจกต์
สาเหตุที่จุดเชื่อมต่อล่าช้าบ่อยกว่างานภายในทีมเดียวกัน มาจากหลายปัจจัยร่วมกัน ทีมที่รับงานต่ออาจมีคิวงานอื่นค้างอยู่ก่อนแล้ว การสื่อสารระหว่างทีมมักช้ากว่าการคุยกันภายในทีมเดียวกัน และความเข้าใจในรายละเอียดงานที่ไม่ตรงกัน มักทำให้ต้องถามกลับไปกลับมาหลายรอบก่อนเริ่มงานต่อได้จริง
วิธีวาง buffer ระดับนี้คือ ให้ทำแผนผังสายงานทั้งหมดก่อน แล้วไล่หาว่าจุดไหนบ้างที่งานต้องเปลี่ยนมือจากทีมหนึ่งไปอีกทีมหนึ่ง จากนั้นใส่เวลาเผื่อเฉพาะจุดเหล่านั้น ไม่ต้องใส่ buffer แบบเดียวกันในทุกจุดของ timeline เพราะงานที่ทำต่อเนื่องภายในทีมเดียวกันมีความเสี่ยงต่ำกว่ามาก การใส่ buffer เฉพาะจุดเสี่ยงจริง ทำให้ timeline ไม่ยืดยาวเกินจำเป็นโดยไม่มีเหตุผล
Buffer ระดับโปรเจกต์โดยรวม (Project Buffer) ควรมีขนาดเท่าไหร่ก่อนวันส่งมอบ?
Buffer ระดับโปรเจกต์โดยรวม คือพื้นที่เผื่อก้อนสุดท้าย วางไว้ก่อนวันส่งมอบจริงทั้งโปรเจกต์ สำหรับโปรเจกต์ขนาดกลางถึงใหญ่ ควรเผื่อประมาณ 1-2 สัปดาห์ นี่คือพื้นที่สุดท้ายที่รองรับปัญหาสะสม ที่ buffer ระดับงานย่อยและ buffer ระดับจุดเชื่อมต่อทีมสองระดับแรกรับไม่ไหวแล้ว เปรียบเหมือนเข็มขัดนิรภัยเส้นสุดท้ายก่อนถึงเส้นชัยจริง
แนวคิดนี้ใกล้เคียงกับ “project buffer” ใน Critical Chain Project Management ซึ่งงานวิจัยด้าน buffer management ในโปรเจกต์อธิบายว่า มักรวมเวลาปลอดภัยที่ตัดออกจากงานย่อยทั้งหมดในสายงานหลักมาไว้เป็นก้อนเดียวท้ายสุด ขนาดของ buffer แบบ CCPM อาจมากถึงครึ่งหนึ่งของระยะเวลารวมสายงานหลัก ซึ่งเหมาะกับโปรเจกต์ขนาดใหญ่ที่มีระบบติดตามละเอียด ส่วนกฎ 1-2 สัปดาห์ที่แนะนำในบทความนี้ เป็นตัวเลขที่ง่ายต่อการนำไปใช้ทันทีสำหรับทีมทั่วไป โดยไม่ต้องคำนวณสัดส่วนซับซ้อน
สำหรับโปรเจกต์ขนาดเล็กกว่า เช่น โปรเจกต์ภายในทีมที่ใช้เวลารวมไม่เกิน 1 เดือน buffer ระดับนี้อาจย่อส่วนลงเหลือ 3-5 วัน ตามสัดส่วนของระยะเวลารวมทั้งหมด หลักการสำคัญไม่ใช่ตัวเลขตายตัว แต่คือการมีพื้นที่เผื่อระดับนี้อยู่เสมอ ไม่ว่าโปรเจกต์จะขนาดใหญ่หรือเล็กแค่ไหนก็ตาม
สิ่งที่ต้องระวังคือ buffer ระดับนี้ไม่ใช่ “วันพัก” หรือ “เวลาฉลองที่ทำงานเสร็จก่อนกำหนด” แต่เป็นประกันความเสี่ยงสุดท้ายก่อนส่งงานจริง ควรถูกใช้เฉพาะเมื่อมีปัญหาสะสมจากขั้นตอนก่อนหน้าจริงๆ เท่านั้น ไม่ใช่ถูกดึงมาใช้ล่วงหน้าเพราะทีมอยากลดความกดดันในสัปดาห์ท้ายๆ
วิธีคำนวณ 3 Buffer นี้ในทางปฏิบัติ มีตัวอย่างไหม?

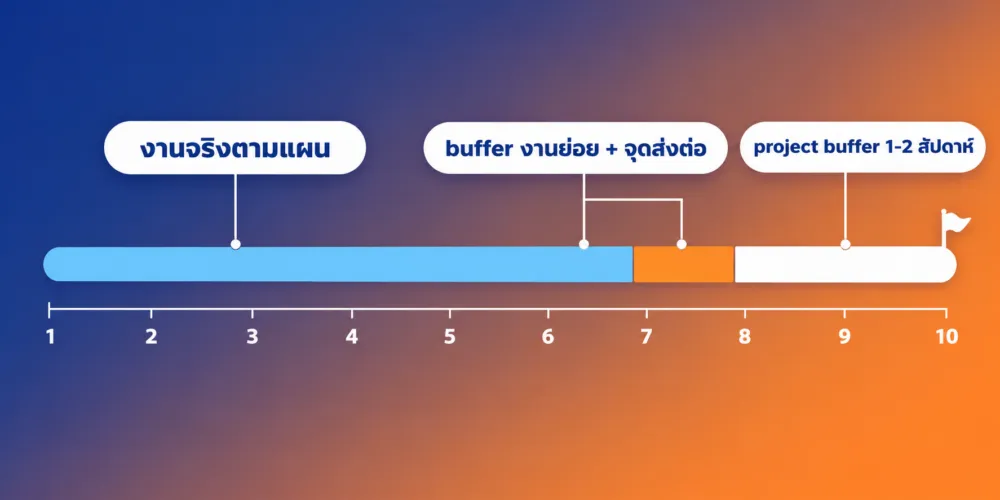

ลองดูตัวอย่างโปรเจกต์พัฒนาระบบภายในบริษัทขนาดกลาง ระยะเวลารวมตามแผนเดิมคือ 10 สัปดาห์ มี 3 ทีมเกี่ยวข้องคือทีมออกแบบ ทีมพัฒนา และทีมทดสอบ มีจุดส่งต่องานระหว่างทีม 2 จุด และวันที่สัญญากับลูกค้าคือปลายสัปดาห์ที่ 10

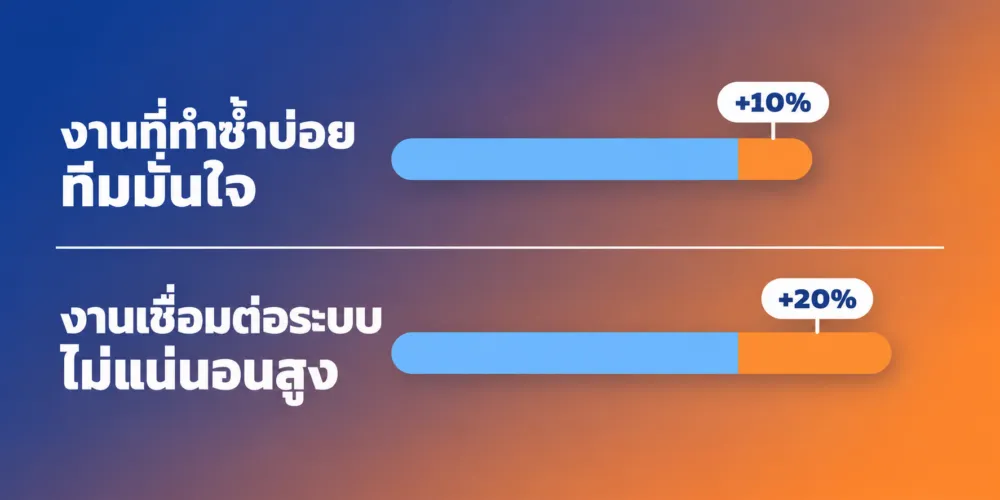

ขั้นแรกใส่ buffer ระดับงานย่อยตามความไม่แน่นอน เช่น งานออกแบบหน้าจอที่ทีมเคยทำซ้ำหลายครั้ง ประเมิน 2 สัปดาห์ เผื่อ 10% คือเพิ่มประมาณ 1.5 วัน ส่วนงานเชื่อมต่อ API กับระบบภายนอกที่ไม่เคยทำมาก่อน ประเมิน 2 สัปดาห์เช่นกัน แต่เผื่อ 20% คือเพิ่มประมาณ 2.8 วัน ขั้นที่สองใส่ buffer ระดับจุดเชื่อมต่อทีม จุดที่ทีมออกแบบส่งงานให้ทีมพัฒนา และจุดที่ทีมพัฒนาส่งงานให้ทีมทดสอบ เผื่อจุดละ 2-3 วัน ตามประสบการณ์การส่งต่องานของทีมในอดีต
เมื่อรวม buffer ทั้งสองระดับแรกเข้าไปใน timeline ภายในแล้ว เป้าหมายการทำงานเสร็จจริงของทีมควรอยู่ที่ปลายสัปดาห์ที่ 8 ถึงต้นสัปดาห์ที่ 9 ไม่ใช่สัปดาห์ที่ 10 จากนั้นจึงเผื่อ buffer ระดับโปรเจกต์โดยรวมอีก 1-2 สัปดาห์ ก่อนถึงวันสัญญากับลูกค้าจริงที่ปลายสัปดาห์ที่ 10 ทำให้ทีมภายในมีกำหนดเป้าหมายที่เร็วกว่าวันสัญญาจริง และมีพื้นที่รองรับปัญหาที่ยังคาดไม่ถึงอยู่เสมอ
หลักการจัดลำดับว่างานไหนควรได้รับความสำคัญก่อนในสถานการณ์ที่มีทั้งงานสำคัญและงานด่วนพร้อมกัน เป็นทักษะที่ต้องฝึกคู่กับการวาง buffer เสมอ อ่านแนวทางเพิ่มเติมได้ใน บทความปลดล็อกความยุ่งเหยิงด้วยเทคนิคจัดระเบียบชีวิตและจัดลำดับงาน ซึ่งช่วยให้ทีมตัดสินใจได้เร็วขึ้นเวลาต้องเลือกว่าจะโฟกัสงานไหนก่อน เมื่อ buffer เริ่มถูกใช้ไปบางส่วนแล้ว
ข้อผิดพลาดที่พบบ่อยที่สุดเมื่อใช้ Buffer ใน Timeline คืออะไร?
ข้อผิดพลาดที่ร้ายแรงที่สุดคือการบอกทีมตรงๆ ว่า “buffer คือเวลาพัก” เพราะพฤติกรรมของคนทำงานมักเป็นไปตาม Parkinson’s Law ที่ว่างานจะขยายเวลาให้เต็มกับเวลาที่มีอยู่เสมอ ถ้าทีมรู้ว่ามีเวลาเผื่อเหลืออีก 3 วัน งานที่ควรเสร็จได้ภายในเวลาปกติ มักถูกยืดออกไปจนครบ 3 วันนั้นพอดีโดยไม่จำเป็น buffer จึงถูกใช้หมดไปเงียบๆ ทั้งที่ไม่มีปัญหาจริงเกิดขึ้นเลย
พฤติกรรมที่เกี่ยวข้องกันคือ Student Syndrome หรือการเริ่มลงมือทำงานช้าที่สุดเท่าที่จะทำได้ เมื่อคนรู้ว่ามี buffer รองรับอยู่ด้านหลัง มักผัดวันเริ่มงานออกไปก่อน เหมือนนักเรียนที่เริ่มอ่านหนังสือคืนก่อนสอบ พอรวมพฤติกรรมสองอย่างนี้เข้าด้วยกัน buffer ที่ตั้งใจเผื่อไว้สำหรับความไม่แน่นอน กลับกลายเป็นเวลาที่ถูกใช้ไปล่วงหน้าโดยไม่มีเหตุผลรองรับ
ข้อผิดพลาดที่พบบ่อยรองลงมาคือการใส่ buffer แบบเหมาเท่ากันทุกงานโดยไม่แยกตามความไม่แน่นอนจริง และการไม่ระบุจุดส่งต่องานระหว่างทีมให้ชัดเจนตั้งแต่ต้น ทำให้ไม่รู้ว่าจะวาง handoff buffer ตรงจุดไหนในสายงาน ทั้งสองข้อนี้ทำให้ buffer ที่มีอยู่ไม่ได้ปกป้องจุดที่เสี่ยงจริงๆ
วิธีป้องกันปัญหานี้คือ ไม่บอกทีมตรงๆ ว่ามี buffer เท่าไหร่ในแต่ละงาน แต่ให้ทีมเห็นแค่กำหนดเวลาที่รวม buffer ไว้แล้วเป็นเป้าหมายเดียว ส่วนหัวหน้าโปรเจกต์เป็นผู้ติดตามภาพรวมว่า buffer ถูกใช้ไปมากน้อยแค่ไหนในแต่ละช่วง และยังเหลือพอรองรับความเสี่ยงที่เหลืออยู่หรือไม่
คำถามที่พบบ่อยเกี่ยวกับ Buffer ใน Timeline โปรเจกต์
Buffer ใน Timeline โปรเจกต์คืออะไร ต่างจาก Slack หรือ Float อย่างไร?
Buffer คือเวลาเผื่อที่ตั้งใจใส่เข้าไปใน timeline ตั้งแต่ขั้นตอนวางแผน เพื่อรองรับความไม่แน่นอนที่คาดการณ์ไว้ล่วงหน้า ส่วน Slack หรือ Float เป็นคำที่ใช้ใน critical path method หมายถึงเวลาว่างที่เกิดขึ้นเองตามธรรมชาติของโครงสร้างสายงาน เช่น งานที่ไม่ได้อยู่บน critical path อาจมี float อยู่แล้วโดยไม่ต้องตั้งใจเผื่อ ความแตกต่างหลักคือ buffer เป็นการออกแบบเชิงรุกที่ผู้วางแผนใส่เข้าไปเอง ส่วน float เป็นผลลัพธ์ที่เกิดขึ้นเองจากโครงสร้างของแผนงาน ทั้งสองอย่างช่วยป้องกันความล่าช้าได้ แต่ buffer ควบคุมได้โดยตรงมากกว่า เพราะผู้วางแผนเป็นคนกำหนดขนาดและตำแหน่งเอง ไม่ต้องรอให้โครงสร้างแผนงานสร้างพื้นที่ว่างให้เอง
ควรใส่ Buffer กี่เปอร์เซ็นต์ของ Timeline ทั้งหมด?
ไม่มีตัวเลขตายตัวที่ใช้ได้กับทุกโปรเจกต์ แต่แนวทางปฏิบัติที่นำไปใช้ได้ทันทีคือ เผื่อ buffer ระดับงานย่อย 10-20% ต่องานตามความไม่แน่นอนของแต่ละงาน เผื่อ buffer ระดับจุดเชื่อมต่อทีมเฉพาะจุดที่มีการส่งต่องานจริง จุดละ 2-3 วันตามประสบการณ์ในอดีต และเผื่อ buffer ระดับโปรเจกต์โดยรวม 1-2 สัปดาห์สำหรับโปรเจกต์ขนาดกลางถึงใหญ่ หรือย่อสัดส่วนลงตามขนาดโปรเจกต์ที่เล็กกว่า โปรเจกต์ที่มีความไม่แน่นอนสูง เช่น ใช้เทคโนโลยีใหม่หรือทำงานกับผู้ให้บริการภายนอกเป็นครั้งแรก ควรเผื่อในสัดส่วนที่สูงกว่าค่าเฉลี่ยเหล่านี้
Critical Chain Project Management (CCPM) ต่างจากการใส่ Buffer แบบทั่วไปอย่างไร?
CCPM เป็นระบบที่ละเอียดกว่า โดยเริ่มจากตัดเวลาปลอดภัยออกจากการประเมินแต่ละงานในสายงานหลักประมาณครึ่งหนึ่ง แล้วนำเวลาที่ตัดออกทั้งหมดไปรวมเป็น buffer ก้อนใหญ่ไว้ท้ายสายงาน พร้อมระบบติดตามสีเขียว-เหลือง-แดงที่รายงานว่า buffer เหลือเท่าไหร่เทียบกับความคืบหน้าของงาน วิธีนี้แม่นยำและมีวินัยสูง แต่ต้องการการปรับระบบทำงานทั้งองค์กร ส่วนการใส่ buffer แบบ 3 ระดับที่อธิบายในบทความนี้ เป็นแนวทางที่ง่ายกว่า นำไปปรับใช้กับทีมที่ใช้ Gantt chart หรือเครื่องมือวางแผนทั่วไปได้ทันที โดยไม่ต้องเปลี่ยนระบบทำงานทั้งหมดขององค์กร เหมาะกับทีมขนาดกลางถึงเล็กที่อยากเริ่มป้องกัน timeline slip ได้เร็ว
ถ้าทีมใช้ Buffer หมดก่อนถึงงานจริงต้องทำอย่างไร?
สัญญาณแรกที่ต้องจับตาคือ buffer ถูกใช้ไปเร็วกว่าความคืบหน้าของงานจริง เช่น งานคืบหน้าไปแค่ 40% แต่ buffer ถูกใช้ไปแล้ว 70% เมื่อเจอสัญญาณนี้ ต้องรีบประชุมทีมเพื่อหาสาเหตุทันที ไม่ใช่รอจนถึงวันใกล้ส่งมอบ ทางเลือกที่ทำได้มีสามแนวทางหลัก คือปรับขอบเขตงานบางส่วนที่ไม่กระทบคุณค่าหลักของโปรเจกต์ เพิ่มทรัพยากรชั่วคราวในจุดที่เป็นคอขวด หรือสื่อสารกับลูกค้าล่วงหน้าแต่เนิ่นๆ ถ้าจำเป็นต้องปรับวันส่งมอบจริง สิ่งที่ไม่ควรทำคือเงียบแล้วหวังว่าจะตามทันเอง เพราะเมื่อ buffer ทั้งสามระดับหมดลงพร้อมกัน จะไม่เหลือพื้นที่ป้องกันความเสี่ยงใดๆ อีกเลย
Buffer ควรบอกให้ลูกค้าหรือ Stakeholder รู้หรือไม่?
โดยทั่วไปไม่จำเป็นต้องเปิดเผยรายละเอียดว่า buffer แต่ละระดับมีกี่วันให้ลูกค้าเห็น เพราะอาจทำให้ลูกค้ากดดันให้ตัดบางส่วนออกเพื่อให้ได้วันส่งมอบที่เร็วขึ้น สิ่งที่ลูกค้าควรเห็นคือวันส่งมอบที่รวม buffer ไว้แล้วเป็นตัวเลขเดียว ส่วนหัวหน้าโปรเจกต์และทีมงานภายในควรรู้ชัดเจนว่าเป้าหมายการทำงานเสร็จจริงอยู่ที่ไหน ต่างจากวันที่สัญญากับลูกค้าแค่ไหน เพื่อให้ทุกคนในทีมเข้าใจตรงกันว่ายังมีระยะปลอดภัยเหลืออยู่เท่าไหร่ โดยไม่ทำให้ความกดดันของ buffer หายไปจากการสื่อสารที่ไม่รอบคอบ
สรุป
Timeline โปรเจกต์ที่ไม่ slip ไม่ได้มาจากการบังคับให้ทีมทำงานเร็วขึ้น แต่มาจากการออกแบบพื้นที่เผื่อเข้าไปตั้งแต่วันแรกที่วางแผน buffer ระดับงานย่อยช่วยรองรับความไม่แน่นอนของแต่ละงานเป็นรายตัว buffer ระดับจุดเชื่อมต่อทีมช่วยป้องกันจุดที่ timeline สะดุดบ่อยที่สุดคือตอนส่งต่องานระหว่างทีม และ buffer ระดับโปรเจกต์โดยรวมเป็นประกันความเสี่ยงก้อนสุดท้ายก่อนวันส่งมอบจริง ทั้งสามระดับต้องทำงานร่วมกัน ขาดระดับใดระดับหนึ่งไป timeline ก็ยังมีช่องโหว่ให้ปัญหาเล็กๆ ลุกลามเป็นปัญหาใหญ่ได้เหมือนเดิม
ถ้าอยากเรียนรู้วิธีวาง timeline แบบมี buffer ครบทั้ง 3 ระดับ พร้อมตัวอย่างการคำนวณจริงที่ใช้ได้ทันทีกับโปรเจกต์ของตัวเอง คอร์ส Project Management ของ FutureSkill ออกแบบมาให้ครอบคลุมเรื่องนี้โดยเฉพาะ ตั้งแต่การวางแผนงาน การประเมินความเสี่ยง ไปจนถึงการติดตามความคืบหน้าแบบที่ป้องกัน timeline slip ได้ตั้งแต่ต้น
